4月14日,由成蜀電力集團承建的白草坪光伏發電項目220kV輸電線路工程舉行開工儀式,這標志著該工程正式步入全面建設階段。此項目的開工,對于推動地...
3月26日22時15分,西渝高鐵廣安段500kV電力線路遷改工程迎來關鍵節點500kV黃達二線一次性送電成功。作為遷改工程收官線路,黃達二線的投運,標志著由我...
在集團2025年年度檢修工作全面啟動、800kV復奉線遷改工程全面開工之際,3月20日-21日,成蜀電力集團總經理陳云一行赴800kV復龍換流站檢修工程、復奉線遷...
3月19日,由成都市委人才工作領導小組辦公室主辦,成都市人才發展促進中心、青羊區委人才工作領導小組辦公室、四川成都青羊經濟開發區管委會聯合承...
文章來源:網絡??瀏覽次數:

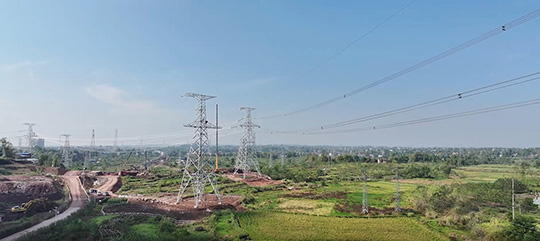

3月26日22時15分,西渝高鐵廣安段500kV電力線路遷改工程迎來關鍵節點——500kV黃達二線一次性送電成功。作為遷改工程收官線路,黃達二線的投運,標志著由我司承建的涵蓋廣黃一、二線,黃達一、二線四條500kV線路的超高壓遷改任務全面完成。同時,這也標志著西渝高鐵康渝段(廣安段)三電及管線遷改工程所有超高壓遷改全部完成,為西渝高鐵橋梁、路基施工及后續架梁作業的有序推進掃清了關鍵障礙。
遷改工程作為鐵路項目主體工程推進的“先行者”和“排頭兵”,是主體工程建設全面展開的基本保障。鑒于超高壓輸電線路在國家電網輸電架構中的戰略重要性及停電計劃批復的嚴格性,此類線路通常每1至2年才有一次停電窗口期。其中500kV超高壓輸電線路因停電協調層級高、影響范圍廣,長期被視為三電遷改工程中的"硬骨頭"。因此,四條線路的遷改不僅面臨常規施工挑戰,更因其能否按期完成直接關系到整個標段架梁的節點工期,成為決定西渝高鐵建設進度的關鍵戰役。

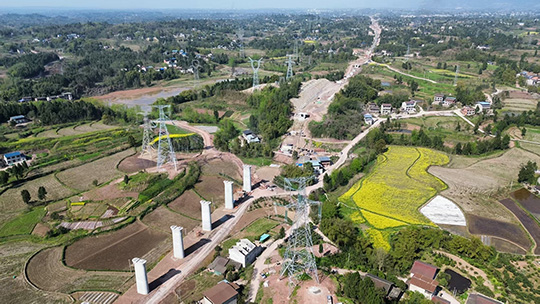

在前期順利完成廣黃一、二線及黃達一線遷改后,項目團隊集中力量攻堅黃達二線建設。面對僅有一次的寶貴停電窗口,團隊需在極有限時間內完成線路切換。特別是在200噸級吊車進場環節,連續降雨導致施工便道承載力驟降,項目團隊果斷投入專項成本強化地基承載力,通過挖機實時平整、逐基鋪設鋼板的"動態保暢"措施,確保重型設備安全高效入場。面對因材料供貨滯后被再次壓縮的有效工期,項目團隊采用多工序立體穿插、多小組并行施工等舉措,極限沖刺,最終保質保量按時完成所有遷改任務。

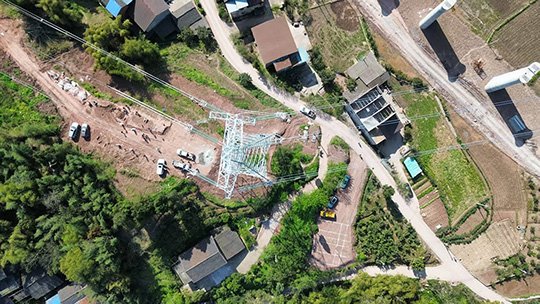

四條線路遷改工程累計新建鐵塔13基,拆除舊塔7基,新建線路全長約2.4公里,歷時半年為西渝高鐵施工打通核心電力廊道。不僅攻克了西渝高鐵建設的最大電力卡點,也為后續廣安站軌道鋪設及站場施工釋放出完整作業面。項目團隊通過技術攻堅成功突破超高壓遷改領域"窗口期短、施工強度高、多專業協同難"三重關卡,彰顯出成蜀電力在重大基建配套工程中的卓越履約能力。隨著核心電力廊道的貫通,西渝高鐵建設即將進入站前工程全面沖刺階段。
